SFE-Verkabelungs- und Betonarbeiten im Bahnhofsbereich Schwarzach/ St. Veit im Pongau.
Mit diesem Vorhaben wird ein wichtiger Meilenstein für die Modernisierung der Bahninfrastruktur in der Region gesetzt. Die Rhomberg Sersa Rail Group, Standort St. Veit, wirkt im Rahmen einer ARGE mit.
Die Bauarbeiten zur Errichtung des neuen Elektronischen Stellwerks (ESTW) in Schwarzach starteten im April 2024 und wurden in insgesamt 14 Bauphasen unterteilt. Ziel dieses Grossprojekts ist die Modernisierung und Effizienzsteigerung der Infrastruktur, um langfristig einen sicheren und reibungslosen Bahnverkehr in der Region zu gewährleisten. Die Inbetriebnahme des ESTW ist für das Jahr 2026 geplant.
Im Rahmen der Bauarbeiten werden wesentliche technische Massnahmen umgesetzt, insbesondere die Verlegung neuer Kabelwege. Dazu gehören der Einbau von Kabeltrögen, Gleisquerungen mit Leerverrohrung in Künetten, Rohrpressungen und Rohrvortrieben sowie die Errichtung zahlreicher Kabelziehschächte. Ein weiterer zentraler Bestandteil des Bauvorhabens ist die Neuversetzung sämtlicher Signalfundamente im Bereich Schwarzach.

Komplexe Bodenverhältnisse sowie notwendige Erweiterungen des Projekts erforderten Anpassungen der Bauablaufplanung. In enger Abstimmung mit allen Projektpartnern wurde die Umsetzung der verbleibenden Massnahmen ab Mitte März 2025 fortgeführt, damit eine termingerechte Fertigstellung der Arbeiten wie vorgesehen bis Ende 2025 sichergestellt werden kann.

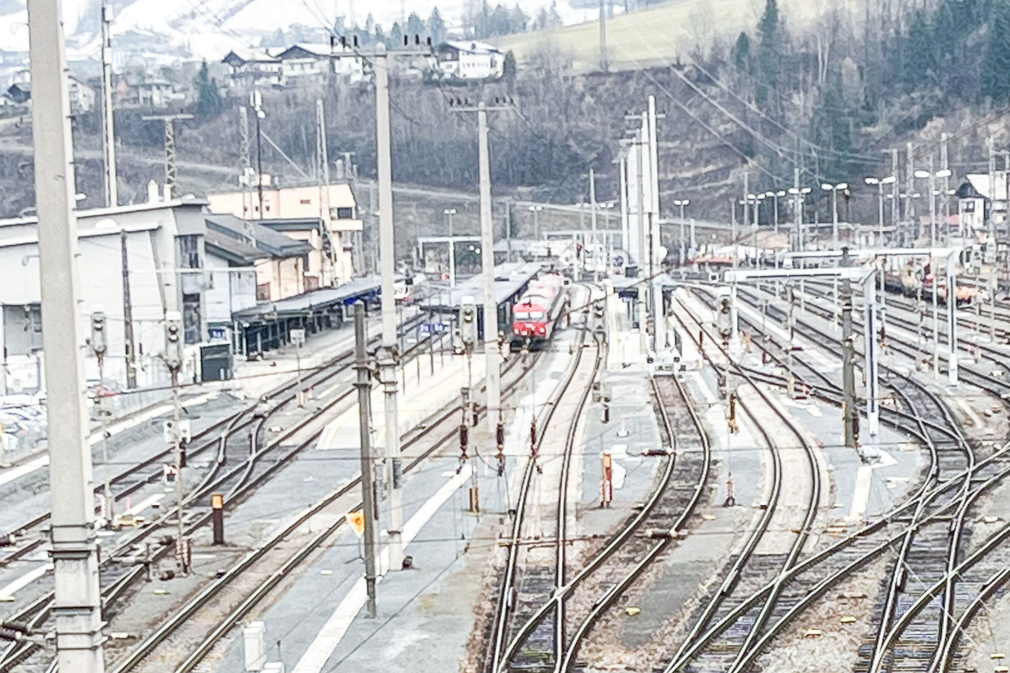

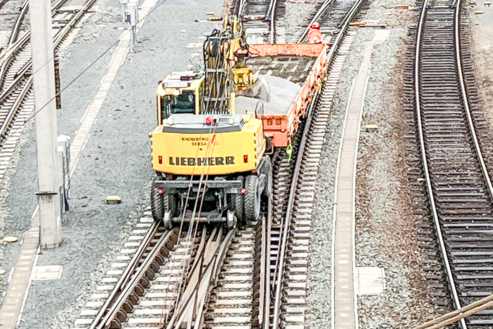

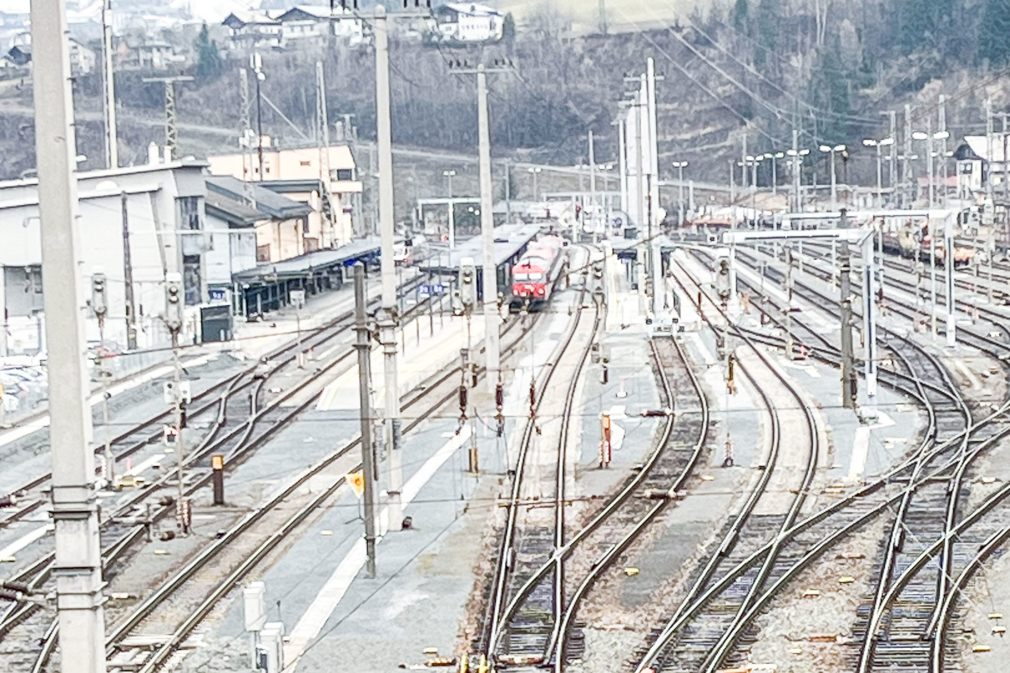

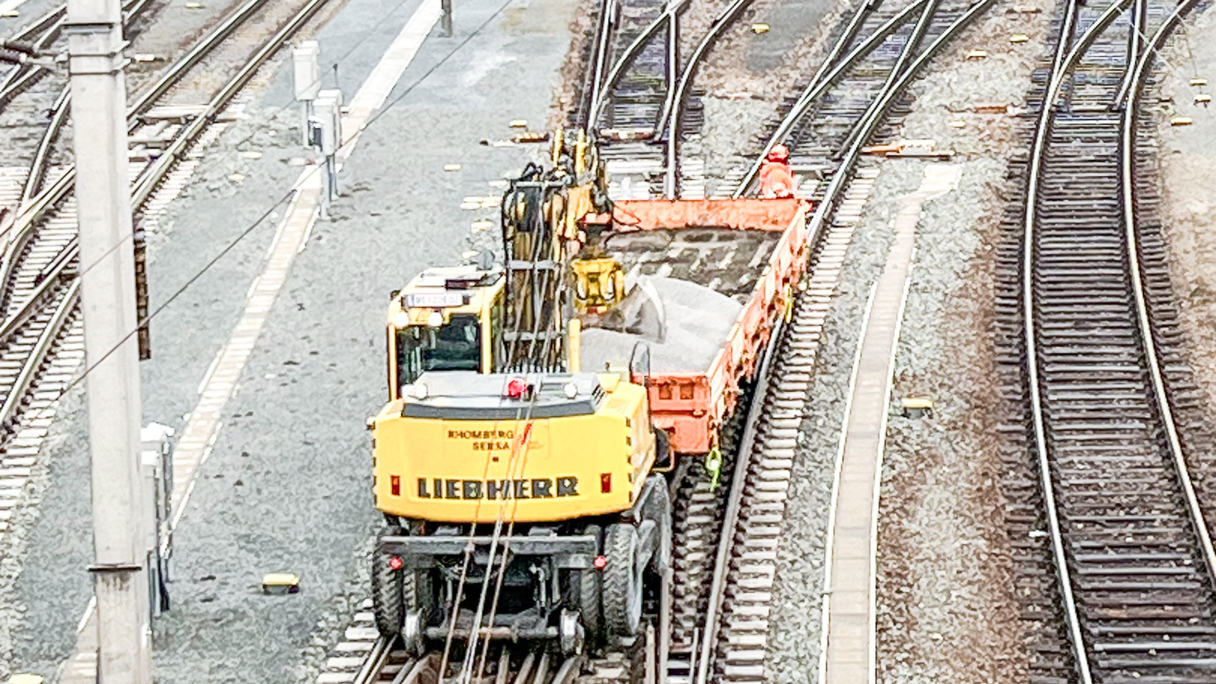

Im Frühjahr dieses Jahres wurde zudem begonnen, die neuen Kabel in die zuvor errichteten Kabelwege einzubringen. Insgesamt sollen im heurigen Jahr rund 250 Kilometer Kabel verlegt bzw. eingezogen werden. Die Arbeiten werden kontinuierlich durch den Einsatz von zwei bis sechs leistungsstarken Zweiwegebaggern unterstützt.
Die konstruktive Zusammenarbeit mit der Auftraggeberin ÖBB und allen Beteiligten haben den bisherigen Erfolg ermöglicht – darauf bauen wir für den weiteren Projektverlauf auf.
Facts
Projekt ESTW Schwarzach
- Ort: Schwarzach/St. Veit, Österreich
- Kunde: ÖBB
- Auftrag: SFE-Verkabelungsund Betonarbeiten
- Bauphase: April 2024 bis voraussichtlich Ende 2026
